도심공공주택 복합사업 후보지, 지금 어디에 멈춰 있나
도심공공주택 복합사업 후보지 발표가 두 달 넘게 밀렸습니다. 국토교통부는 2026년 5월 18일 서울 도심 공공주택 복합사업 공모에 주민 제안 44곳, 약 6만 가구가 접수됐다고 밝히면서 7월 중 최종 선정 결과를 발표하겠다고 예고했습니다.

7월이 지나고 8월도 지났습니다. 2026년 9월 현재까지 후보지선정위원회의 결과는 나오지 않았고, 지연 사유도 공식적으로 설명되지 않았습니다.
귀하가 이 사업 구역에 부동산을 갖고 계시다면, 지금 상태는 「기다리는 중」이 아니라 「판단을 못 하는 중」입니다. 도심공공주택 복합사업은 후보지로 지정되느냐에 따라 그 땅의 성격이 통째로 달라지기 때문입니다.
데이터로 본 44곳의 구성

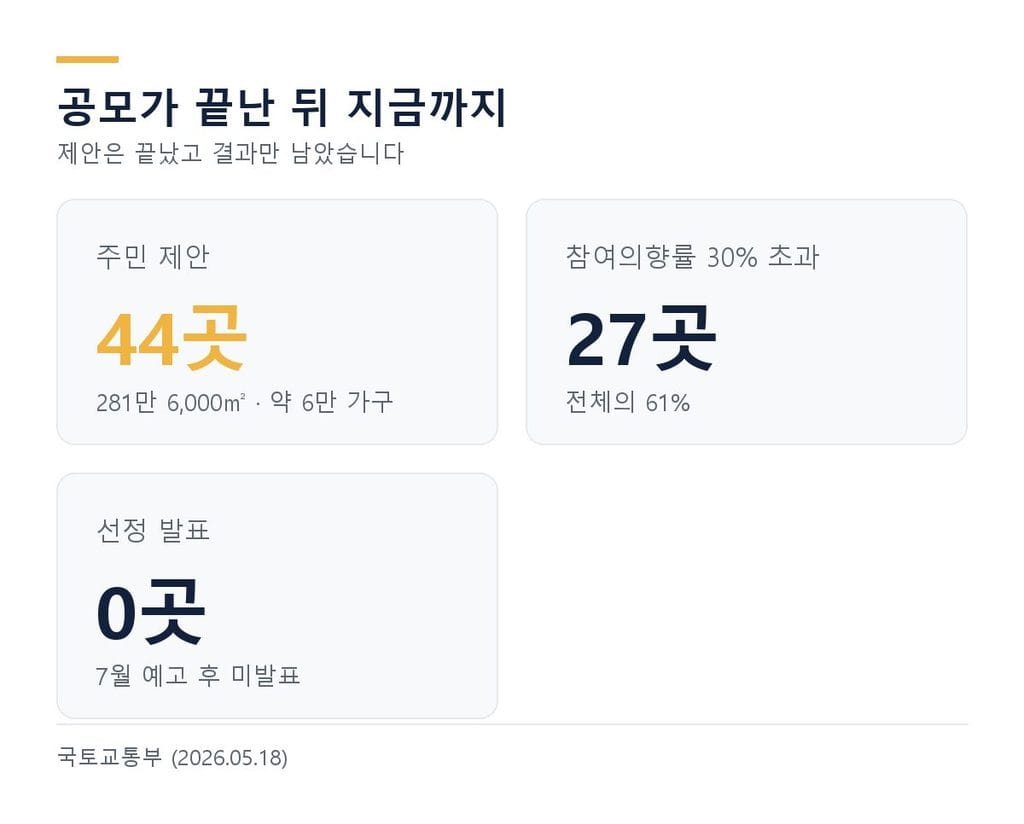

제안 규모는 281만 6,000㎡, 서울 16개 자치구에서 나왔습니다.

| 유형 | 곳수 | 면적 |
| 저층주거지 | 25곳 | 198만 3,000㎡ |
| 역세권 | 16곳 | 67만 4,000㎡ |
| 준공업지역 | 3곳 | 15만 9,000㎡ |
| 합계 | 44곳 | 281만 6,000㎡ |
강남·서초·송파구까지 참여했다는 점이 이번 공모의 특징입니다. 국토교통부는 44곳 가운데 27곳(61%)이 사업 참여의향률 30%를 넘겼다고 밝혔습니다.
숫자만 보면 흥행입니다. 다만 흥행한 공모의 결과가 넉 달째 나오지 않고 있다는 것이 지금의 상태입니다.
자치구는 2026년 5월 26일까지 주민 제안 후보지를 국토교통부에 추천했습니다. 그 뒤 국토부와 서울시가 참여하는 후보지선정위원회가 주민 수요와 사업성을 종합 심사하는 절차만 남아 있었습니다.
발표가 밀리면 무엇이 같이 밀리나
지연이 단순한 기다림으로 끝나지 않는 이유가 둘 있습니다.
첫째, 토지주 우선공급기준일이 「후보지 발표일」에 묶여 있습니다. 2024년 제도 개선으로 종전의 2021년 6월 29일 고정 기준이 후보지 발표일 기준으로 바뀌었습니다. 취지는 주민에게 유리한 방향이었지만, 발표가 밀리면 기준일도 그만큼 함께 밀립니다. 매수 시점을 언제로 잡아야 하는지가 정해지지 않습니다.
둘째, 이 사업의 적용기한은 2026년 12월 31일입니다. 2021년에 3년 한시로 도입된 뒤 공공주택 특별법 개정으로 한 차례 연장된 날짜입니다. 2026년 9월 10일 현재 그 이후로 다시 연장됐다는 사실은 확인되지 않습니다. 후보지 발표부터가 아직인데 남은 기간은 넉 달이 채 되지 않습니다.
여기에 하나가 더 겹칩니다. 2026년 8월 13일 「주택 신속공급 방안」은 조합설립 동의율과 정비사업 절차를 손봤지만, 이미 공모를 끝낸 도심공공주택 복합사업은 그 대책에 포함되지 않았습니다.
- 후보지 선정 — 미발표
- 우선공급기준일 — 발표일에 연동되어 미확정
- 적용기한 — 2026년 12월 31일, 재연장 미확인
단순히 일정이 늦는 문제가 아니라, 세 가지가 한꺼번에 미확정으로 묶여 있는 상태입니다.
먼저 간 목4동은 3년 9개월이 걸렸습니다
목4동이 2026년 9월 4일 도심공공주택 복합사업 지구로 지정됐습니다. 국토교통부가 서울 양천구 목동 772-1번지 일대 19만 317㎡를 4,200여 가구 규모로 지정한 것으로, 2022년 후보지가 된 뒤 3년 9개월 만입니다.

같은 날 서대문구 홍제동 360-6번지 일원 고은산 서측도 11만 4,035㎡, 2,500여 가구로 지정됐습니다. 이쪽은 2021년 6월 후보지였습니다.
| 구역 | 후보지 | 지구지정 | 걸린 기간 |
| 목4동 강서고 인근 | 2022년 | 2026.09.04 | 3년 9개월 |
| 고은산 서측 | 2021년 6월 | 2026.09.04 | 5년 3개월 |
| 이번 44곳 | 미발표 | — | — |
목4동의 공급 구성은 공공임대 505가구, 이익공유형 421가구에 조합원 분양과 일반 분양을 더한 형태입니다. 일정은 2029년 이주와 착공, 2033년 준공으로 잡혀 있습니다.
이 숫자가 도심공공주택 복합사업을 기다리는 44곳에 주는 뜻은 분명합니다. 후보지로 뽑히는 것은 시작일 뿐이고, 그 뒤로 3년에서 5년이 더 걸립니다. 지금 44곳은 그 시작선에도 서지 못했습니다.
도심공공주택 복합사업, 보신자99가 짚는 인사이트
실무에서 수없이 본 장면이 있습니다.
도심공공주택 복합사업 구역인 목4동을 3년 9개월 지켜보며 확인한 것이 있습니다. 공공 주도 사업에서 주민이 가장 크게 손해 보는 구간은 사업이 무산될 때가 아니라 확정도 무산도 아닌 채로 시간이 흐를 때였습니다. 무산되면 다른 길을 찾습니다. 그런데 「곧 발표」 상태가 길어지면 팔지도 사지도 못한 채 기회비용만 쌓입니다. 지금 44곳이 정확히 그 구간에 있습니다.
두 번째로 보실 것은 유형입니다. 이번 제안의 절반 이상인 25곳이 저층주거지이고 면적으로는 70%를 차지합니다. 저층주거지형은 역세권형보다 사업성 심사에서 갈릴 여지가 큽니다. 참여의향률 30%를 넘긴 27곳 안에 우리 구역이 있는지가 사실상 1차 관문입니다.
저층주거지형은 필지가 잘게 나뉘어 있어 소유자 수가 많고, 그만큼 동의를 다시 모으는 비용도 큽니다.
세 번째는 대안 트랙입니다. 도심공공주택 복합사업이 유일한 길이 아닙니다. 같은 부지가 민간 재개발 조합 방식으로 갈 수 있고, 실제로 후보지에서 빠진 뒤 방향을 튼 구역들이 있습니다. 발표를 기다리는 동안 그 선택지의 조건을 미리 재 두는 것이 시간을 버는 유일한 방법입니다. 공공 방식은 용적률 혜택이 크고 절차가 짧은 대신 토지주가 사업 방향을 정할 여지가 작습니다. 그 교환 조건을 숫자로 비교해 두지 않으면 발표가 나온 뒤에도 판단은 여전히 미뤄집니다.
토지주를 위한 3단계 액션 플랜
발표 전에 하실 수 있는 일이 셋 있습니다.
- 우리 구역의 참여의향률 숫자를 확인하십시오. 44곳 중 27곳만 30%를 넘겼습니다. 자치구 주택과나 주민 제안 주체에게 제출 당시 의향률을 확인하실 수 있습니다. 30% 미만이라면 심사 통과 가능성부터 다시 보셔야 합니다.
- 우선공급기준일이 발표일이라는 점을 매수 판단에 반영하십시오. 기준일이 아직 정해지지 않았다는 것은 지금 매수해도 우선공급 대상이 될 여지가 남아 있다는 뜻이기도 합니다. 다만 이는 발표 시점에 따라 달라지므로 목4동 사례에서 확인된 진행 속도와 함께 보셔야 합니다.
- 민간 정비사업 트랙의 조건을 병행해 재 보십시오. 분담금과 이주비 구조는 공공 방식과 민간 방식이 크게 다릅니다. 후보지에서 빠졌을 때 곧바로 비교하실 수 있도록 지금 숫자를 만들어 두십시오.
투자자가 자주 묻는 질문 (FAQ)
도심공공주택 복합사업 후보지 발표는 언제 나오나요?
확정된 날짜가 없습니다. 국토교통부는 2026년 5월 발표 당시 7월 중 선정 결과를 내놓겠다고 예고했으나 9월 현재까지 발표되지 않았습니다. 국토부와 서울시가 참여하는 후보지선정위원회 심사 단계이며, 지연 사유는 공식적으로 설명되지 않았습니다.
후보지에서 빠지면 그 구역은 어떻게 되나요?
사업이 자동으로 없어지는 것은 아닙니다. 도심공공주택 복합사업은 여러 정비 방식 가운데 하나이므로, 후보지에서 제외되면 민간 재개발이나 모아타운 같은 다른 트랙을 검토하게 됩니다. 다만 그동안 준비한 동의 자료의 상당 부분은 다시 걷어야 합니다.
지금 매수하면 우선공급 대상이 되나요?
토지주 우선공급기준일이 후보지 발표일로 정해져 있고, 그 발표일이 아직 오지 않았습니다. 따라서 현재로서는 기준일 이전 취득에 해당할 여지가 있습니다. 다만 개별 물건의 요건은 지구지정 시점의 세부 기준에 따라 달라지므로 자치구 담당 부서에서 확인하셔야 합니다.
여기까지가 지금 확정된 사실입니다
44곳이 제안됐고, 27곳이 참여의향률 30%를 넘겼고, 발표는 두 달 넘게 밀렸습니다. 적용기한은 2026년 12월 31일이며 재연장은 확인되지 않았습니다. 발표를 기다리는 것 말고 지금 하실 수 있는 일은 구역 조건을 미리 재 두는 것뿐입니다.
출처: 대한민국 정책브리핑 — 서울 도심 공공주택 복합사업 후보지 공모 결과(2026.05.18) 및 국토교통부 공공주택 특별법 개정 공포 자료(2024.09.10).
