정비사업 조합설립 4개월, 245일이 사라졌다

정비사업 조합설립 4개월, 245일이 사라졌다

정비사업 조합설립, 2026년 8월에 무엇이 바뀌었나

정비사업 조합설립에 걸리던 1년이 4개월로 줄었습니다.

서울시 조합설립 공정촉진 절차 개선안 (2026.08.18 시행)

서울시는 2026년 8월 18일부터 ‘조합설립 공정촉진 절차 개선방안’을 시행했고, 다음 날인 19일 공식 발표했습니다.

핵심은 순서를 바꾼 것입니다. 그동안에는 정비구역 지정이 끝나야 비로소 조합설립 절차가 시작될 수 있었습니다.

이제는 추진위원회 단계에서 주민 동의율 75% 이상을 확보한 구역이라면, 구역 지정 전에도 정관 작성과 임원 선정을 먼저 진행할 수 있습니다.

항목기존개선

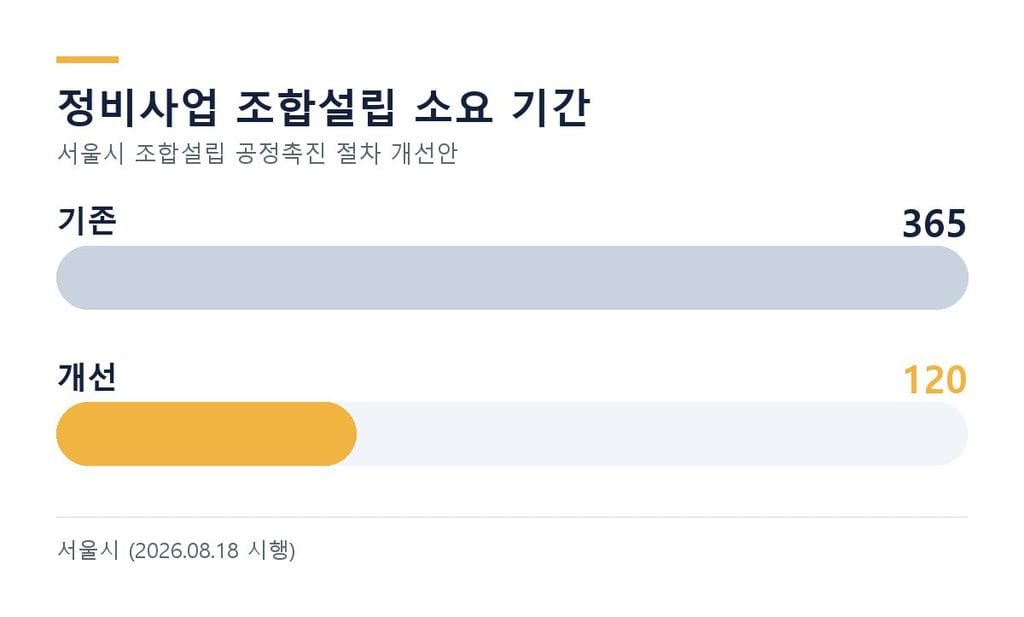

조합설립 소요 기간365일120일 수준
진행 방식구역지정 후 순차추진위 단계부터 병행
구역지정 전 가능 업무없음정관 작성·임원 선정
추정분담금 통지·이의신청60일 이상30일, 창립총회와 병행
적용 조건주민 동의율 75% 이상

숫자로 하면 245일, 8개월이 통째로 사라졌다는 뜻입니다.

다만 조건이 붙어 있습니다. 동의율 75%를 이미 확보한 구역에만 적용되는 개선안입니다.

정비사업 조합설립이 늦어지는 구역은 대개 절차가 아니라 동의율에서 막히는데, 이 점은 뒤에서 다시 짚겠습니다.

데이터로 본 정비사업 조합설립 단축과 8만 5,000가구

서울시는 85개 구역 8만 5,000가구를 2028년까지 착공시키겠다고 밝혔습니다.

핵심공급 전략사업 (2026.02.26 발표)

이번 절차 개선은 단독 대책이 아니라 2026년 2월 26일 발표한 ‘핵심공급 전략사업’의 후속 조치입니다.

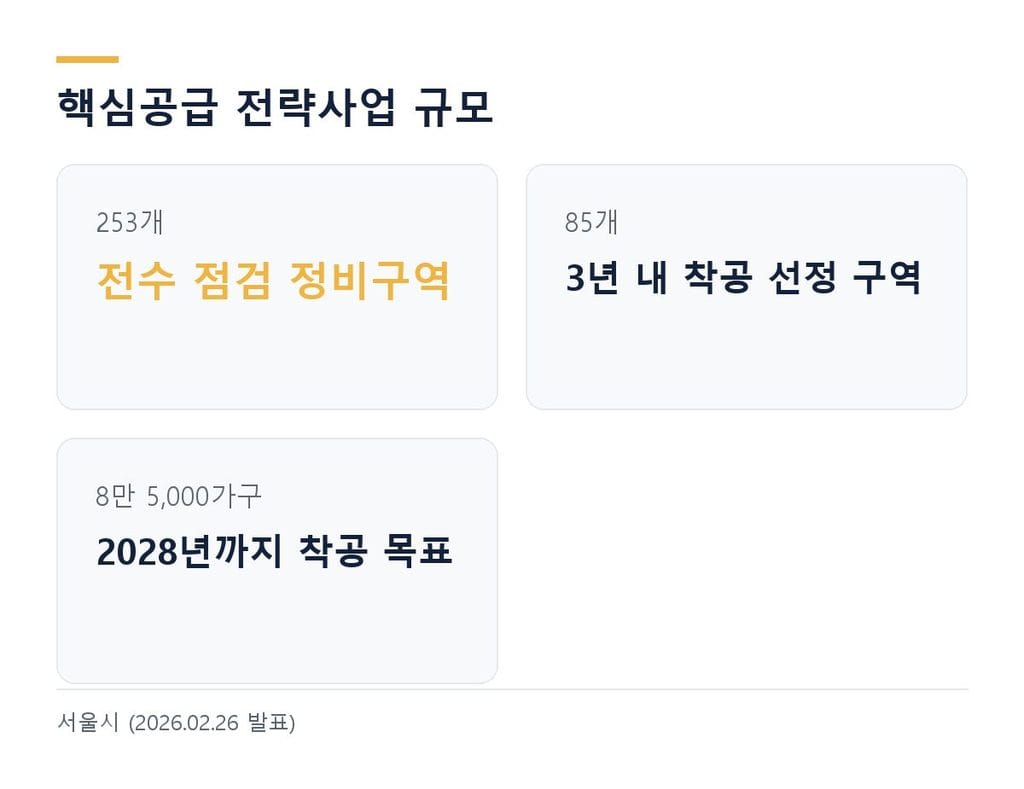

서울시는 253개 정비구역의 공정표를 전수 점검한 뒤, 그중 3년 내 착공이 가능한 85개 구역을 골라냈습니다.

항목수치
전수 점검 대상253개 정비구역
선정 구역85개 구역
공급 규모8만 5,000가구
기존 목표7만 9,000가구 (6,000가구 확대)
2026년 착공 목표2만 3,000가구 → 3만 가구
일정 앞당긴 구역62개 구역, 최대 1년
이주비 지원주택도시기금 500억 원

여기에 ‘신속착공 6종 패키지’가 붙습니다. 전자총회 비용 전액 지원, 해체계획서 작성 자문, 착공 직전 구조·굴토 통합심의가 대표적입니다.

한남뉴타운과 노량진, 개포·방배 등 서울의 주요 정비사업지가 대거 포함됐고, 이들 구역에는 정비사업 조합설립 단축이 함께 적용됩니다.

2031년 31만 호라는 큰 그림

서울시가 내건 최종 목표는 2031년까지 31만 호입니다.

8만 5,000가구는 그 목표를 향한 첫 3년치 물량이고, 정비사업 조합설립 단축은 이 공정표를 지키기 위해 붙인 장치입니다.

속도는 줄었는데 사업성은 왜 그대로인가

이번 개선안은 시간을 다뤘을 뿐 용적률은 손대지 않았습니다.

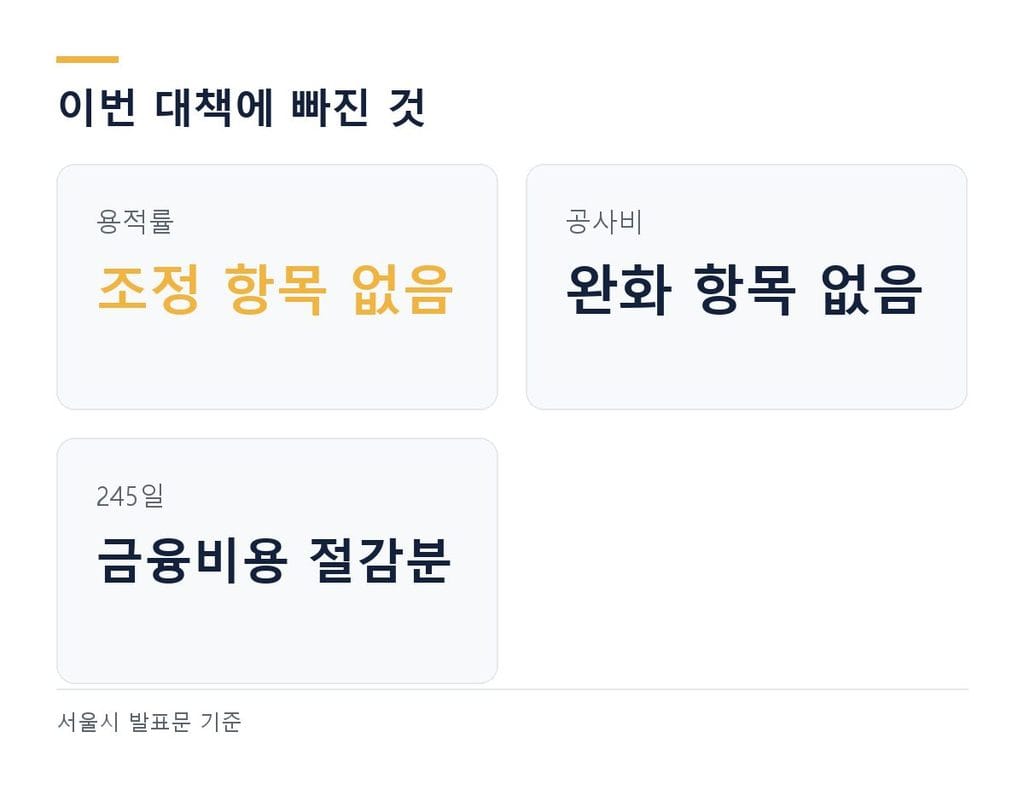

이번 대책이 다루지 않은 영역

발표문 어디에도 용적률 조정이나 기부채납 완화 항목이 없습니다. 단순히 규제가 하나 빠진 것이 아니라, 처음부터 다른 문제를 다루기 위해 만든 대책입니다.

정비사업의 사업성은 지을 수 있는 양과 짓는 데 드는 돈이라는 두 가지로 결정됩니다.

용적률이 지을 수 있는 양을 정하고 공사비가 짓는 데 드는 돈을 정하는데, 이번 대책은 둘 다 건드리지 않았습니다.

245일이 만드는 실제 이득

그렇다고 245일이 무의미한 것은 아닙니다.

정비사업 조합설립에서 245일은 조합원에게 곧 금융비용이며, 사업비 대출 이자가 8개월치 줄어듭니다.

문제는 그 절감분이 어디로 가느냐입니다. 공사비가 오르는 국면에서는 아낀 이자가 늘어난 공사비에 그대로 흡수됩니다.

시간을 줄여서 번 돈이 자재비와 인건비 상승분으로 빠져나가면, 조합원 분담금은 그대로거나 오히려 늘어납니다.

규제와 속도가 반대 방향인 문제

같은 발표에서 서울시가 정부에 별도로 요청한 내용이 있습니다.

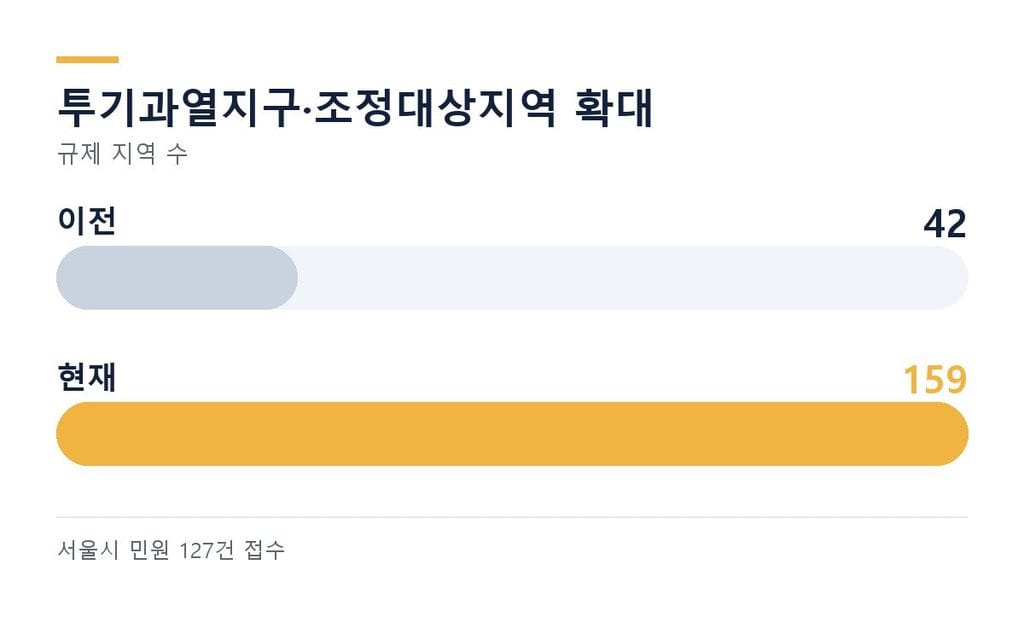

투기과열지구·조정대상지역 42곳 → 159곳

투기과열지구·조정대상지역이 42곳에서 159곳으로 확대되면서, 지분 전매 제한과 거주 이전 제약으로 접수된 민원이 127건에 이릅니다.

서울시는 이 규제를 3년간 유연하게 적용해 달라고 요청했으나 아직 반영되지 않았습니다.

정비사업 조합설립은 빨라지는데 지분 거래는 묶여 있는 상태입니다. 이 두 힘이 부딪히는 지점에 개별 조합원이 서 있습니다.

보신자99의 27년 투자 인사이트

정비사업에서 행정 속도는 사업성이 아니라 리스크의 크기를 바꿉니다.

27년 금융 실무 현장에서 지켜본 결론은, 정책 발표를 호재로 읽는 사람과 조건으로 읽는 사람의 수익률이 갈린다는 것입니다.

이번 발표를 ‘서울 재개발이 빨라진다’로 읽으면 틀리고, 정확한 문장은 ‘동의율 75%를 넘긴 구역만 빨라진다’입니다.

이 차이가 결정적인 이유는 동의율이 높은 구역은 이미 시장이 알고 있어 가격에 반영돼 있기 때문입니다.

아직 반영되지 않은 것은 동의율이 70%대 초반에서 정체된 구역이 75%를 넘기는 순간입니다. 그 시점에 245일이 한꺼번에 붙습니다.

어제 다룬 용강동 한강뷰 재개발에서 정비사업의 수익률이 최종 시세가 아니라 자금이 묶인 기간으로 결정된다고 말씀드렸습니다.

이번 대책은 그 기간을 줄여 주지만, 줄어든 기간의 값이 조합원에게 남는지 공사비로 빠져나가는지는 구역마다 다릅니다.

귀하께서 보실 것은 서울시가 발표한 245일이 아니라, 그 구역의 동의율이 지금 몇 퍼센트인가입니다.

투자자를 위한 3단계 액션 플랜

지금 필요한 것은 전망이 아니라 확인입니다.

  1. 동의율 75% 선을 기준으로 구역을 분류하십시오. 서울시 정비사업 정보몽땅에서 관심 구역의 추진위 단계와 동의율 진행 상황을 확인합니다. 75%를 넘겼다면 이번 개선안이 적용되고, 넘기지 못했다면 기존 365일 일정이 그대로입니다. 정비사업 조합설립 속도가 갈리는 지점이 여기입니다.
  2. 85개 핵심공급 전략사업 목록에 있는지 확인하십시오. 이 목록에 든 구역은 정비사업 조합설립 단축에 더해 신속착공 6종 패키지와 이주비 지원을 함께 받습니다. 목록 밖 구역은 절차 단축만 적용됩니다. 같은 발표라도 받는 지원의 폭이 다릅니다.
  3. 분담금을 시간이 아니라 공사비 기준으로 다시 계산하십시오. 245일 단축으로 줄어드는 것은 금융비용입니다. 공사비 인상분이 그보다 크면 총부담은 늘어납니다. 조합의 최근 공사비 변경 계약 이력을 확인한 뒤 자금 계획을 세우시기 바랍니다.

이번 개선안이 실제로 어떻게 적용되는지는 구역별 사례로 보시는 편이 빠릅니다. 동의율 단계가 진행 중인 목2동 재개발 전략 가이드와 목2동 도심공공복합사업 일정 분석이 대표적입니다.

함께 보시면 좋을 글로는 같은 방식이 적용되는 모아주택 사업 가치 평가, 공급 측면을 다룬 서울 아파트 공급 부족 전망이 있습니다.

1차 자료는 서울시 정비사업 정보몽땅에서 직접 확인하실 수 있습니다.

투자자가 자주 묻는 질문 (FAQ)

정비사업 조합설립이 정말 4개월 만에 끝나나요?

모든 구역이 그런 것은 아닙니다. 추진위원회 단계에서 주민 동의율 75% 이상을 확보한 구역에 한해 365일이 120일 수준으로 줄어듭니다. 동의율이 그 아래인 구역은 기존 절차가 그대로 적용됩니다. 2026년 8월 18일부터 시행 중입니다.

핵심공급 전략사업 85개 구역에 들면 무엇이 달라지나요?

절차 단축에 더해 신속착공 6종 패키지가 적용됩니다. 전자총회 비용 전액 지원, 해체계획서 작성 자문으로 서류 보완 생략, 착공 직전 구조·굴토 통합심의가 포함됩니다. 이주비는 주택도시기금 500억 원 범위에서 지원되며, 2028년까지 착공이 목표입니다.

용적률 상향이 빠졌는데 재개발 사업성은 어떻게 되나요?

정비사업 조합설립 단축은 행정 절차만 다루므로 사업성 자체는 이전과 같습니다. 조합원이 얻는 이득은 사업비 대출 이자 245일치입니다. 공사비 상승분이 그보다 크면 분담금은 줄지 않습니다. 부동산 정책 발표를 볼 때는 시간을 줄이는 대책인지 사업성을 키우는 대책인지 구분해서 보셔야 합니다.

본 글은 단순 정보 제공용이며, 투자 권유가 아닙니다. 모든 책임은 본인에게 있습니다.
